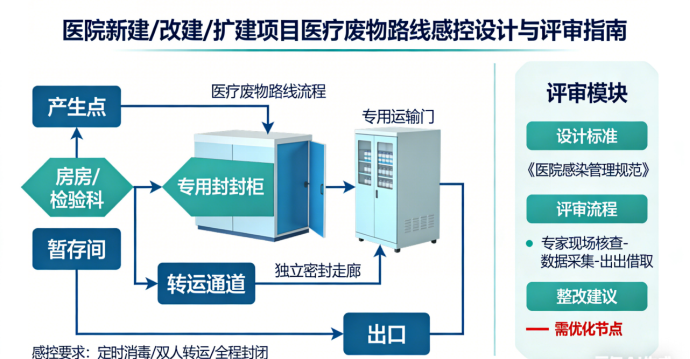

医院建设中,医疗废物路线的规划是院感控制的基石。优秀的设计能杜绝交叉感染,而缺陷则会成为永久风险源。本文以通俗方式解析其要点。

1. 洁污绝对分开:医疗废物(“污”)必须走专属路线,与清洁物品、人员通道(“洁”)物理隔离,绝不能共用电梯或走廊。
2. 全程密闭单向:废物从产生到暂存应像在“管道”中流动,单向、密闭、不回头,避免中途暴露。
3. 高风险优先直达:手术室、感染科等高危区域应有最短、最直接的专用出口,减少危险废物在院内穿行。
4. 以人为本保安全:路线要方便操作,关键点设缓冲区和防护用品穿戴区,保障人员安全。
1. 源头(各科室):
每个病区设独立污物间,内分“分类区”和“存放区”。
污物间必须有两个门:一个向病区内开(收废物),一个直通污物专用通道(运废物出),严禁穿行清洁区。
2. 水平运输(走廊):
最佳方案:建专用污物走廊(可在地下或边缘),串联各科室污物间,形成独立网络。
备选方案:在公共走廊明确划出 “污物转运专用时段和路线” ,用醒目标识区分。
3. 垂直运输(电梯):
金标准:设污物专用电梯,轿厢易消毒,前室有停车消毒空间。
如共用:必须分时段专用(如上午9-10点只运废物)且用后立即彻底消毒。
4. 终点站(暂存处):
设在医院偏僻角落,独立密闭建筑,具备“防鼠、防蝇、防漏”功能。
内部分区明确:接收、存放、清洗消毒、车辆冲洗区。保持通风(建议微负压)。
1. 图纸阶段(最关键):
在蓝图上用不同颜色笔模拟画出来“人员走的路”、“清洁物品走的路”、“废物走的路”,重点看三线是否交叉。每一个交叉点都是风险点。
感控人员必须参加设计评审会,对不合理路线有否决建议权。
2. 施工阶段:
定期去工地看看,确认施工方没有私自改动设计,比如把污物间改小或把专用门封掉。
3. 验收阶段:
进行 “实战演练” :用装满模拟废物的转运车完整走一遍流程,测试通道是否够宽、门是否好开、电梯是否够用。
确保最终图纸和实际建成的完全一致。
四、 常见“坑”与提醒
别当“事后诸葛亮”:废物路线要在设计初期就确定,等楼盖好了再改就难了。
最短距离≠最安全:直线穿过大厅确实近,但把废物暴露在人群中最危险。安全比距离更重要。
设计和管理要配套:光有专用电梯没用,必须配套制定“谁、何时、如何用、如何消毒”的制度。
想想干活的人:路线太长、环境太差,工人就会图省事走捷径。好的设计应该让正确操作最省力。
总结:医疗废物路线设计,是把安全理念“砌”进砖瓦里的工作。它要求感控专家和建筑师从一开始就紧密合作,打造一条让废物“安静、隔离、顺畅”离开的隐形通道。这不是后勤小事,而是关乎所有人安全的大事。评审时要用“放大镜”看图纸,用“尺子”量流程,确保这条“感控生命线”从起点就坚实可靠。
本文由人合卓越云医废小编整理发布。
公司名称:河南木磊软件科技有限公司
公司地址:河南省周口市川汇区华耀城A区2楼15栋3513室
邮箱:1139512980@qq.com
网址:www.zhiwyf.com
联系电话
13289200106
Copyright 2025 © 河南木磊软件科技有限公司 All Rights Reserved. 豫ICP备2025138136号-2 豫公网安备41160202000699号
